25.05.2018

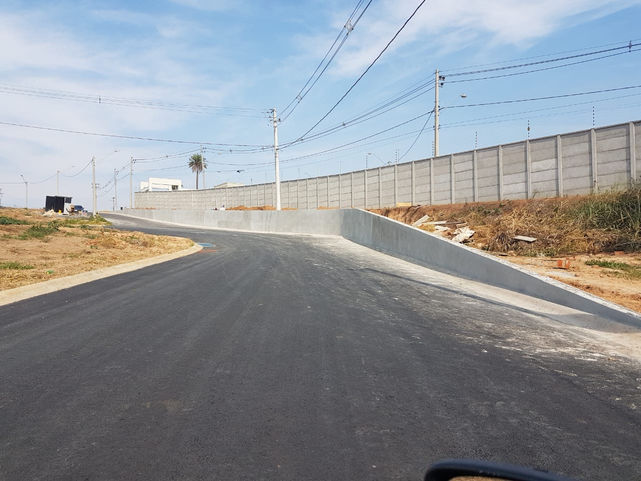

A parte de infraestrutura do Jardim Mantova que compreende rede interna coletora de esgoto, rede de abastecimento de água, guias, sarjetas, galerias de águas pluviais e pavimentação asfáltica, encontram-se integralmente prontas e acabadas.

Neste momento, estão em execuç...

10.04.2018

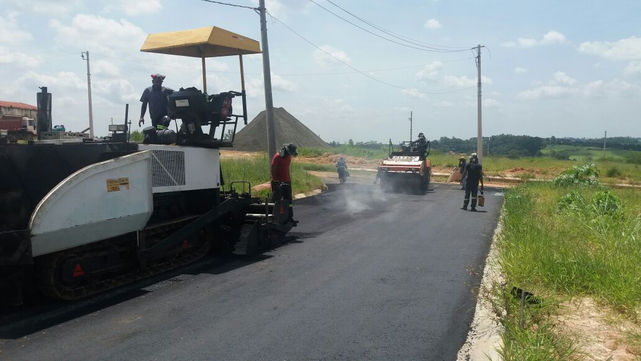

Continua o asfaltamento da última rua do Jardim Mantova, do lado esquerdo do empreendimento, que faz divisa com o Jardim Bréscia.  Junto com o asfaltamento, está em andamento as obras do clube da área de lazer do empreendimento.

Detalhe do asfaltamento do l...

16.03.2018

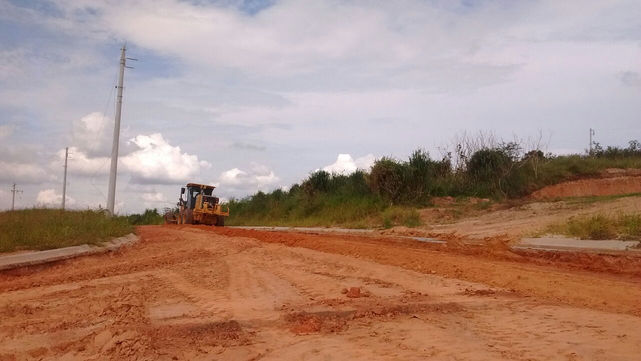

Continuamos com as obras na parte baixa do empreendimento, preparando ruas, bocas de lobo, guias e sarjetas, além do asfaltamento.   Também as obras do Clube social do condomínio estão se desenvolvendo.

 Preparação do solo para receber massa asfáltica.

 Aplainagem e colo...

07.03.2018

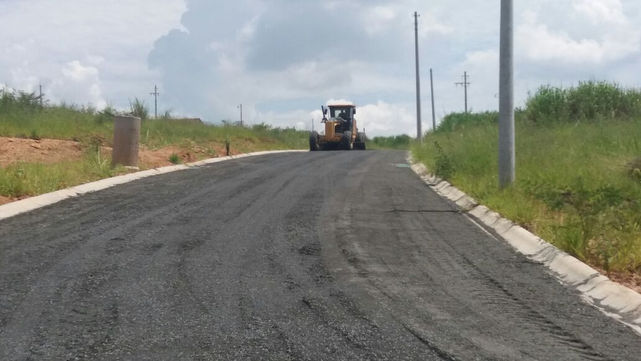

Mesmo com o volume de chuva nos últimos dias, estamos dando andamento nas atividades necessárias para a pavimentação. Neste momento estamos tratando o solo quimicamente (solo/cimento) e protegendo-o  com uma camada superficial de brita, além da compactação necessária.

D...

01.02.2018

A cada oportunidade que o tempo dá um folga nas chuvas, nossa equipe entra em campo e procura recompensar o período em que não pode trabalhar. Mais ruas do empreendimento sendo asfaltadas na manhã de hoje.

30.01.2018

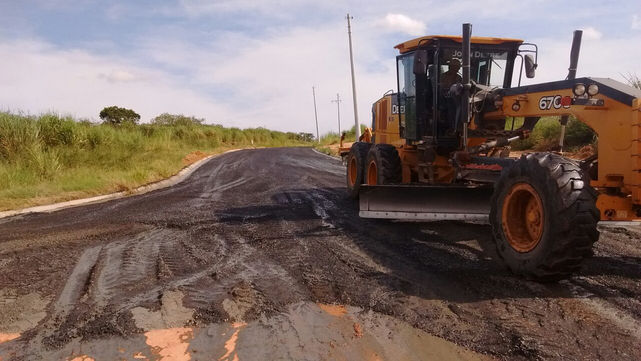

 As ruas que sofreram com a erosão do período chuvoso anterior, depois dos trabalhos de drenagem, recebem nova camada de terra para, na sequencia, receber a base de com uma mistura de pedras em suas mais variadas granulações, deixando uniforme a superfície. Depois de c...

30.01.2018

 Mesmo com esse período chuvoso nossa equipe está trabalhando, nos intervalos das águas, para manter o cronograma e pavimentar as ruas do empreendimento. As transversais estão sendo pavimentadas essa semana.

25.01.2018

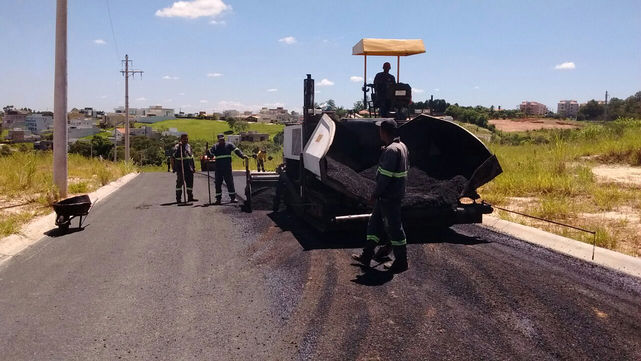

Embora as chuvas estejam atrapalhando, nossa equipe está dando duro para recuperar os dias que não pode produzir em virtude do mau tempo. Hoje começamos a lançar a camada de asfalto nas primeiras ruas internas do empreendimento.

25.01.2018

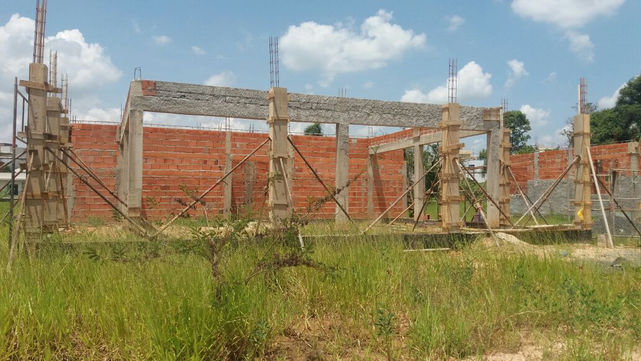

 O edifício da área de lazer segue em obras. As chuvas também atrapalharam o desenvolvimento dessa etapa.

25.01.2018

As ruas transversais estão recebendo base e sendo niveladas. Antes de receber a capa asfáltica, as ruas são preenchidas com uma mistura de pedras em suas mais variadas granulações, deixando uniforme a superfície, mediante a humidade e compactação adequada e depois, o a...

Please reload

Sobre

Depois de ter suas obras paralisadas por mais de um ano, a Exsa Urbanismo retoma os trabalhos no Jardim Mantova no início de abril de 2017, após assinar com o Ministério Público, em meados de março do mesmo ano, um termo de Ajustamento de Conduta – TAC. Assim, o prazo para a entrega do empreendimento passou a ser em até 18 meses, prevista, portanto, para setembro de 2018.

Através desse blog você poderá fazer o acompanhamento das obras e tirar suas dúvidas.
